风吹山乡绿:一座风场与煤城的“绿色握手”

——国家电投平鲁120MW风电项目建设纪实

海外网 2026-05-20 21:13:25

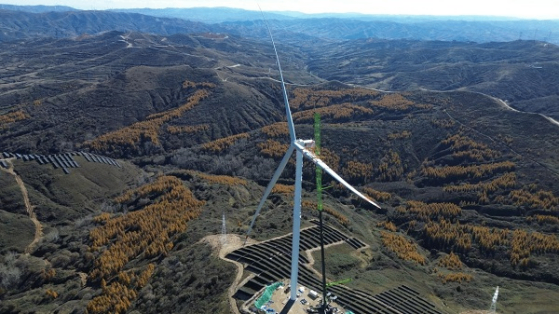

雁门关外,晋北高原,群山连绵、沟壑纵横。近日,由中建二局华东公司承建的国家电投平鲁120MW风电项目实现全容量并网发电,16台风机巍然矗立在山脊之上,巨大叶轮迎风转动,将山间清风化作源源不断的清洁绿电,汇入万家灯火。

然而,这片“风光无限”的背后,是一场历时弥坚的攻坚战,这座风场的建成,更是一座煤炭重镇绿色转型的生动注脚。

破石为基:在陡峭群山中开辟风电“生命线”

平鲁项目地处晋北山区,风机点位散布于陡峭山脊,山高坡陡、道路崎岖。项目团队从进场伊始,便直面山地风电的极致工况。

项目进场时,山间无现成道路,只有荒草乱石和深不见底的沟壑。脚下是悬崖,头顶是峭壁,机械无法直接到达。团队依据地形测绘数据,采用“之”字形路线设计,在坡度超过30度、局部甚至超过50度的山体上,硬生生开辟出一条施工便道。为最大限度减少对山体植被的破坏,同时保证通行安全,施工人员通过分层碾压、边坡加固、挂网喷锚等技术手段,使便道承载力满足重型运输车辆通行要求。每一米道路的开辟,都是机械与人力的极限协作。

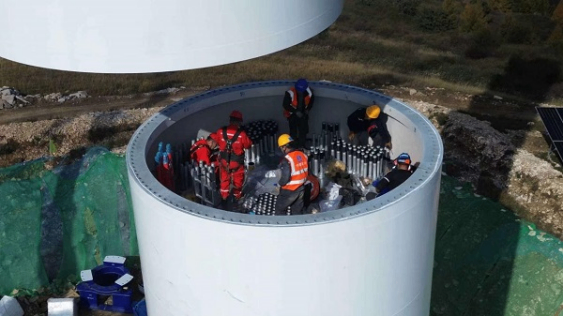

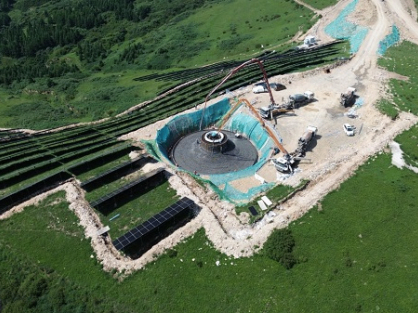

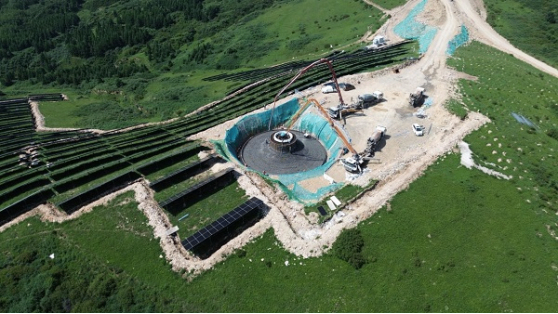

风机基础是整台机组的“定海神针”。每个基础浇筑量约1000立方米,且布设在坡度超过40度的山脊平台,材料运输、人员作业都必须小心谨慎。为此,项目采用分层浇筑、连续供料工艺,优化混凝土配合比以适应山区低温环境。浇筑过程中,施工人员严格控制对称下料与振捣节奏,利用全站仪实时监测地脚螺栓精度,确保预埋件定位偏差控制在毫米级。浇筑完成后,立即覆盖保温材料并进行智能温控监测,防止大体积混凝土温度裂缝。每一方混凝土的浇筑,都是技术与耐心的双重考验,更是对施工人员心理素质的极限挑战。

山区天气变幻莫测,春季大风、夏季雷雨、冬季冰雪频繁交替。项目建立了气象预警与施工联动机制,根据短期风速预报动态调整作业计划。在大风间歇期集中开展高空作业,在低温时段优化混凝土养护方案,将气候影响转化为可控参数,保障基础施工连续、高效推进。

空中绣花:在百米高空接上“迎风之翼”

如果说基础施工是“扎根”,那么风机的运输与吊装就好比在“绣花”。这两项作业,集中体现了项目团队在极端环境下的工程组织能力。

风机叶片长度超过100米,塔筒单段最重的近100吨,而山区道路弯急、路窄、坡陡,许多路段外侧就是数百米深崖。项目团队采取分段运输、多点牵引的策略,在急弯处设置转场平台,通过液压转向车实现叶片角度动态调整,让百余米长的叶片在悬崖弯道上完成“转身”;在陡坡路段配置辅助牵引车,分散载重、增强爬坡能力。每批次运输前,团队对全线弯道进行激光扫描复核,对松软路基进行碎石加固,清理空中障碍物。运输过程中,全程采用车载定位与视频监控,实时回传车辆姿态与位置信息,车队司机通过对讲机屏住呼吸、一寸一寸地挪动,确保每一台“巨无霸”安全抵达机位。

山区风速不稳,超过5级即无法进行吊装作业,而山脊之上常年大风不断,每月可吊装的天数屈指可数。项目采用大型履带起重机主吊,配合风速实时监测系统,精准捕捉风速低于安全阈值的“窗口期”——有时这个窗口期只有一两个小时,错过就要再等数天。

吊装作业严格遵循专项方案,每一步都如履薄冰。塔筒分段起吊时,采用导向绳控制摆动幅度,在百米高空,塔筒在大风中微微摇晃,地面指挥人员目不转睛地盯着每一个角度;机舱就位后,通过激光测距仪辅助对中,实现法兰面零缝隙贴合,作业人员在数十米高空的风中保持身体稳定,将数十吨重的机舱精确落位;叶片组装采用单叶片分体吊装工艺,避免整体组装受风面积过大,降低风阻影响。

每一个螺栓的紧固扭矩、每一段塔筒的垂直度,均按照设计标准逐项复核,容不得半分偏差。百米高空的“穿针引线”,考验的不仅是技术,更是所有作业人员的胆识与定力。

并网冲刺:打通“最后一公里”

并网攻坚阶段,新的考验接踵而至。项目涉及集电线路调试、升压站设备联调、涉网试验报批等多个环节,协调部门多、技术标准高、时间节点紧。

为确保顺利并网,项目负责人王昆带队成立并网攻坚专班,白天排查设备故障、调试参数,晚上梳理问题、对接电网。部分线路地处深山,巡检人员徒步穿越沟壑、攀爬山坡,逐一排查隐患;调试人员反复核对保护定值、优化运行逻辑,不放过任何一个细节。与此同时,项目团队还主动对接审批部门,用足用好“超前清单”机制,一次性备齐材料、并联推进流程,以极致效率打通并网“最后一公里”。

绿电兴乡:一座风场带来的山乡之变

风机转起来了,电送出去了。但这座风场带来的改变,远不止于电力。

依托山区区位优势,项目打通了能源发展与乡村振兴的融合通道。那些为运输“巨无霸”设备而修筑的施工道路,在建设任务完成后并未荒废——它们经过改造升级,可从临时便道变成永久通途,改善周边村民的出行条件。过去翻山越岭要一两个小时的路程,如今缩短了一半的时间。

项目建设期间,优先雇佣本地劳动力,累计为周边村庄提供近百个就业岗位。不少原本外出打工的村民回到家乡,在家门口的风电工地上学到了一技之长。项目团队还结合实际开展专业技能培训,从混凝土浇筑到设备维护,从安全操作到基础电工,让村民在参与家乡建设的同时,练就了谋生的本领。

而项目全容量并网后,年均发电量可达2.56亿千瓦时,每年可节约标准煤7.92万吨,减少二氧化碳排放21.7万吨,同时大幅降低二氧化硫、氮氧化物等污染物排放。21.7万吨年度碳减排量,等效于数百万亩林地一年的碳汇能力。这座风场,如同在晋北大地上再造了一片“隐形森林”。不仅如此,项目提供的充足绿电,不仅可满足当地农村家庭数倍生活用电需求,还为绿电制氢产业提供了低成本电力支撑,推动晋北绿电外送,在构建清洁低碳能源体系的进程中发挥着重要作用。

从悬崖筑梦到驭风而行,再到绿电启程,国家电投平鲁120MW风电项目的建设历程,是一份山地风电的技术答卷,更是一座煤炭重镇向绿而行的生动实践。风起群山间,清洁能源正从这里源源不断地汇入万家灯火。(骆峰)
